本网讯(孙恺)“格尔木”一词源自蒙古语,意为“河流密集”。昆仑雪山的融水为青海格尔木带来了丰富的水源。在这片高原上,南山口抽水蓄能电站建设正酣。

▲ 施工中的南山口抽蓄电站上水库 摄影:孙恺
南山口抽蓄电站距离格尔木市中心约35公里,于2023年8月开工,目前已进入全面施工阶段。电站总装机容量240万千瓦,安装8台30万千瓦可逆式机组,是目前世界海拔3500米以上在建装机容量最大、调节库容最大的抽蓄项目。施工现场含氧量不足平原地区的60%,高海拔低氧的环境为工程建设带来了巨大挑战。
“我们现在海拔在3500米以上,马上要进入1号施工支洞了,洞子里面空气会更稀薄。如果感到不舒服第一时间告诉我,咱们马上出去。”面对来访记者,av在线 青海格尔木南山口抽水蓄能项目部工作人员杨澈玉嘱咐道。
时值寒冬腊月,昆仑山北风凛冽。低温低氧环境下,南山口抽蓄电站的建设者们正全力冲刺,为实现年度建设目标做好准备。
“进入1号施工洞就是上水库到厂房引水系统的施工现场,目前正在进行两条引水洞上平段的挖掘施工。两条引水洞总计6公里长,已经完成了4公里多,预计今年一季度实现全部贯通。”杨澈玉说。

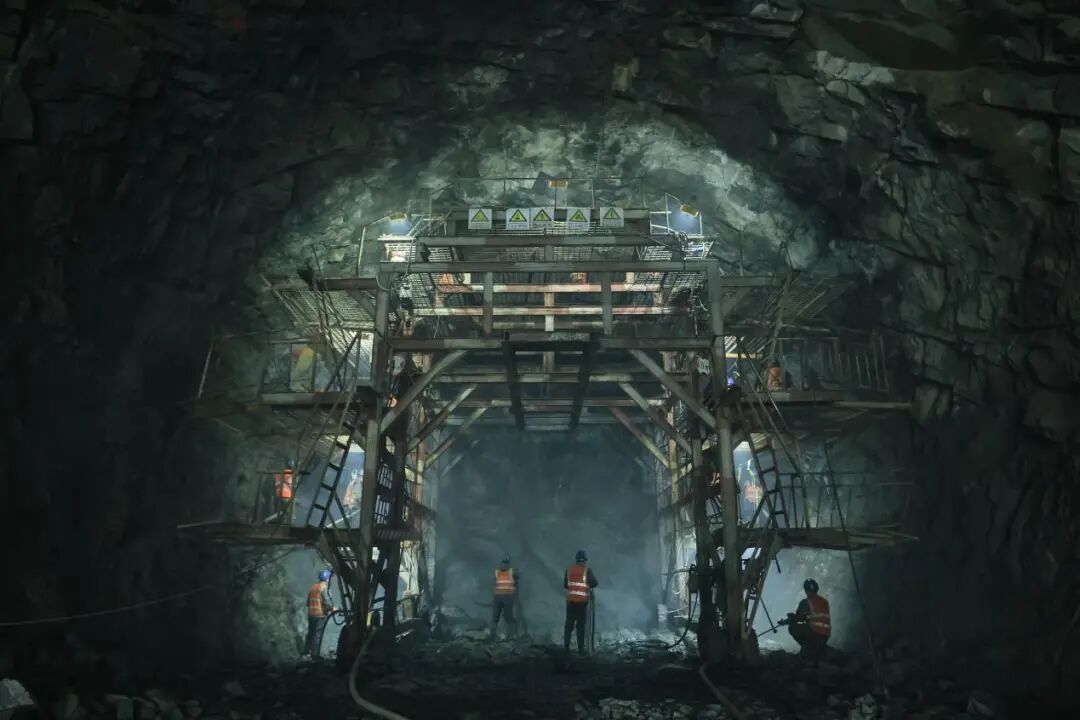

▲ 施工中的南山口抽蓄电站引水上平段 摄影:孙恺
“高海拔地区含氧量低,人员体力、专注度和机械设备的效率都会受到明显影响。”杨澈玉补充道。
为了保障洞室内安全施工,av在线 南山口抽蓄项目部增加通风设备、加密洒水次数,并引入施工机械电子围栏、现场环境实时监控、重点设备智能监测等智能化设备。同时,项目部安排工作人员24小时值守施工一线,配合施工单位与监理单位加强现场巡查,第一时间排查设备安全隐患、规范施工作业。
“像防疲劳驾驶一样,我们不仅为建设者安排了休息时间,还准备了氧气监测、供氧休息室等设施,尽力改善作业环境。”杨澈玉说。
南山口抽蓄电站由上水库、下水库、输水系统、地下厂房、地面出线站、补水泵站、下库放空设施等组成。除地下厂房、输水系统外,基本都要在室外施工,因此还面临着冬季低温的挑战。

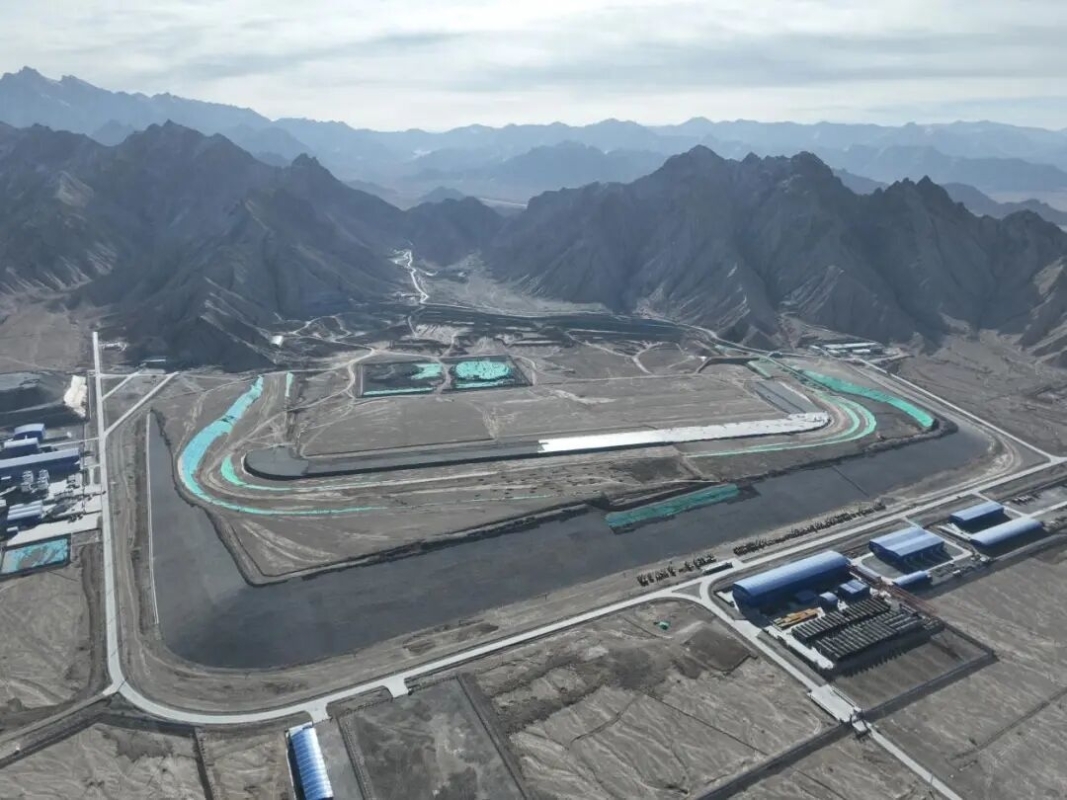

▲ 施工中的南山口抽蓄电站下水库 摄影:孙恺
项目部工作人员张添童介绍道:“格尔木冬季日均最低气温在零下14摄氏度左右,我们施工区海拔比市区更高一些,温度也会更低些。”
进入2026年,张添童主要负责给水处理站浓缩沉淀池的混凝土浇筑。“别看给水处理站在整个电站里只是个小项目,但它却是关系到整个电站建设进度的‘大’工程。”张添童说,为了保障给水处理站的施工进度,直到春节前夕,现场还在进行混凝土浇筑作业。
在冬季浇筑混凝土时,温度一旦低于8摄氏度,混凝土就极易产生冻结。为此,项目部要求混凝土在拌合站就通过温水调控温度,并在运输中对罐车进行保温,确保混凝土入仓温度不低于8摄氏度。
“我们对浇筑现场的环境温度也作出严格要求,不得低于15摄氏度。”张添童说着拉开了门帘,率先走进浓缩沉淀池的混凝土浇筑现场。现场温度显示为16摄氏度,由保温材料搭建的巨大暖棚将整个浓缩沉淀池浇筑现场包裹其中。为确保混凝土浇筑后的7天时间内温度可控在控,他们选择24小时轮守现场。

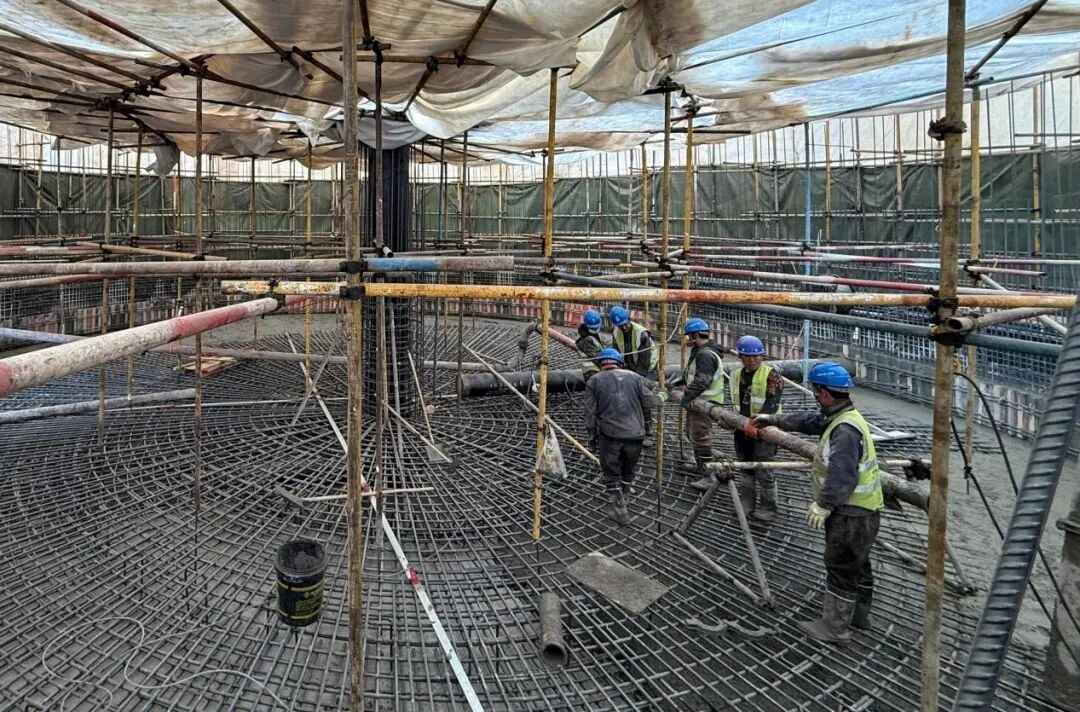

▲ 南山口抽蓄电站给水处理站浓缩沉淀池混凝土浇筑现场 摄影:孙恺
新春时节,昆仑山区依旧高寒凛冽,但建设现场热潮不减。高原建设者们顶风耐寒、坚守攻坚,以实干担当全力保障项目建设安全有序、全速推进。
编辑:杨思恒 任贤 卢西奥
发布日期:2026年02月26日
