本网讯(卢忠灿 乔楚涵)近日,随着最后一套基础沉桩施工完毕,三峡阳江青洲五、七期海上风电项目162套基础沉桩施工全部完成,标志着该项目全面进入风机主体吊装新阶段,为项目全容量并网奠定了坚实基础。

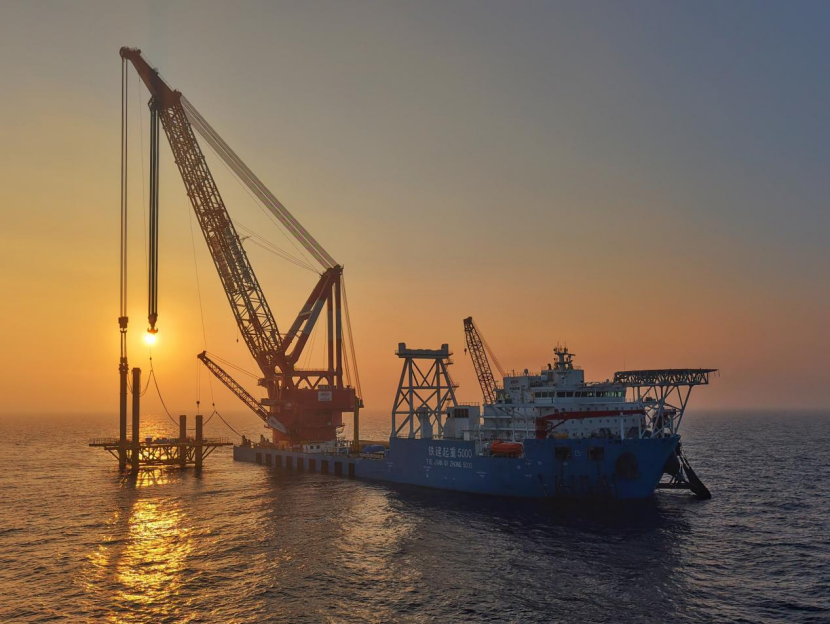

▲ 三峡阳江青洲五、七期海上风电项目基础沉桩顺利完工
三峡阳江青洲五、七期海上风电项目位于广东省阳江市海域,规划装机容量200万千瓦。场址中心离岸约70公里,水深超50米,海况条件复杂多变。
海上风电基础沉桩施工,是把钢管桩打入海底,为风机牢牢“扎下根”。在复杂海况下完成162套沉桩,对施工组织和装备能力提出了极高要求。
自开工建设以来,av在线 广东分公司阳江公司紧盯施工窗口期,科学组织、高效统筹,提前锁定一批高性能浮吊施工船,高峰期实现5个基础作业面同步推进。在施工密集阶段,“华商龙”作业船连续沉桩施工24小时,创造单月沉桩18套的纪录。与此同时,阳江公司积极协调万吨级运输驳船,单船最多同时装载3套钢管桩,有力保障了货源供应与施工连续性,有效提升了基础施工效率。

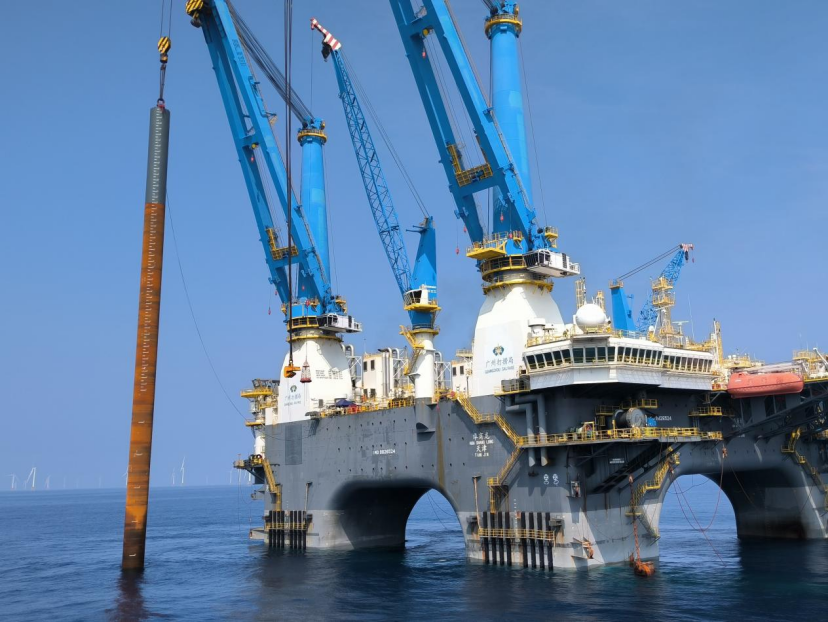

▲ 起重船“铁建起重5000”进行钢管桩沉桩

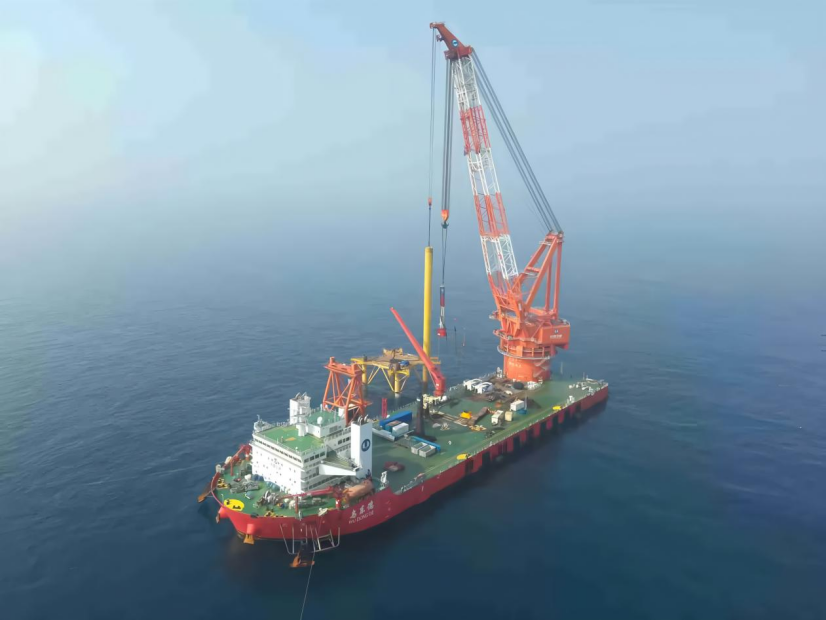

▲ 起重船“电建志高”进行钢管桩沉桩

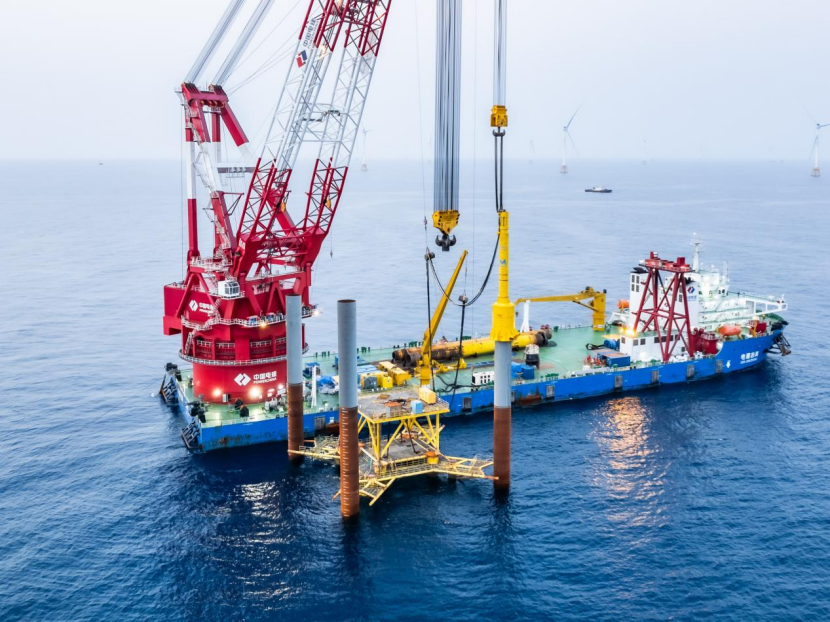

▲ 起重船“乌东德”号进行钢管桩沉桩

▲ 起重船“华商龙”号进行钢管桩沉桩
三峡阳江青洲五、七期海上风电项目配套建设了全球首个应用±500千伏柔性直流输电技术的海上换流站,这也是目前世界上电压等级最高、规模最大的海上换流站,其单回直流海缆每小时最大输电量达200万千瓦时。同时,该项目创造了六项“世界之最”,包括全球首个±500千伏直流海缆应用、世界首个集约化海上风电柔性直流送出系统等,成功突破了深远海风电长距离输送的技术瓶颈。

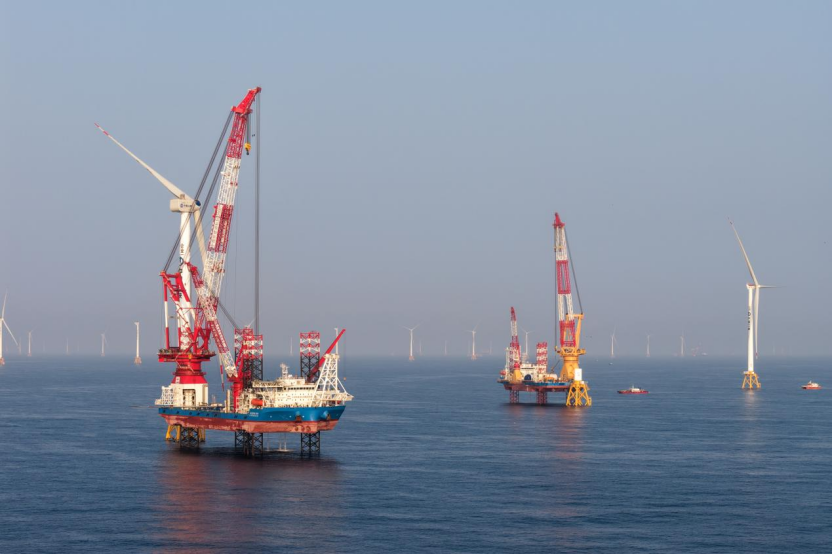

▲ 三峡阳江青洲五、七期海上风电项目多个作业面同步施工 摄影:卢忠灿
本文图片除署名外均由广东分公司提供
编辑:李雷 卢西奥
发布日期:2026年03月29日
