本网讯(毛庆)6月4日14时18分,在广东阳江海域,历经7个多小时的奋战,重达2.5万吨的“海风之心”与导管架完成精准对接,标志着世界规模最大海上换流站顺利完成安装。记者随船现场直击了安装全过程,让我们一起回顾“海风之心”在海上“安家”的过程。



文案:卢忠灿
图解设计:阎泽群
抵达预定海域

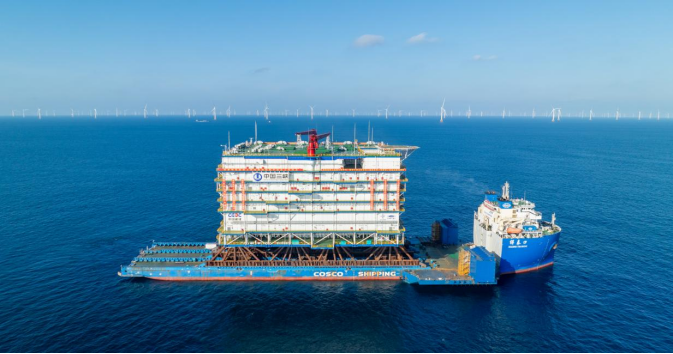

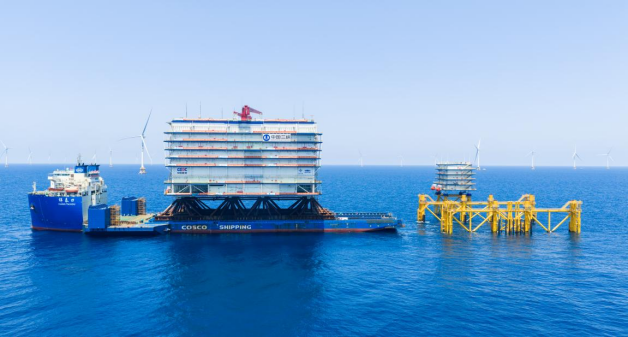

6月3日,“海风之心”经1090海里的航行后,在半潜式运输船“祥泰口”的托举下,安全抵达广东阳江预定海域,正式进入关键的浮托安装阶段。期间,项目团队24小时密切监测海况、潮汐和风浪变化,静待最佳施工窗口期。

▲ 6月3日,已抵达广东阳江预定海域的“海风之心”上部组块,静待安装。

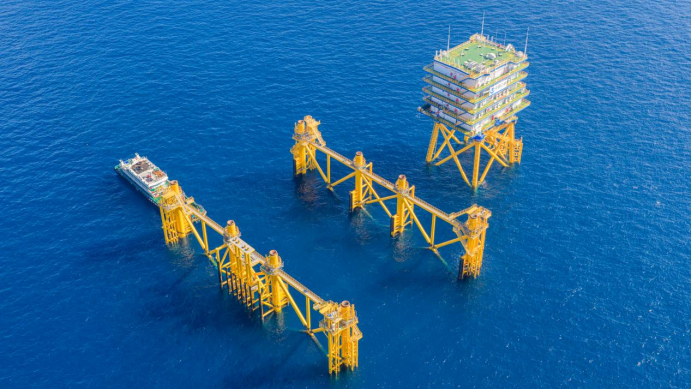

▲ 6月3日,已预先沉放于海底的导管架基础和海上辅助平台。

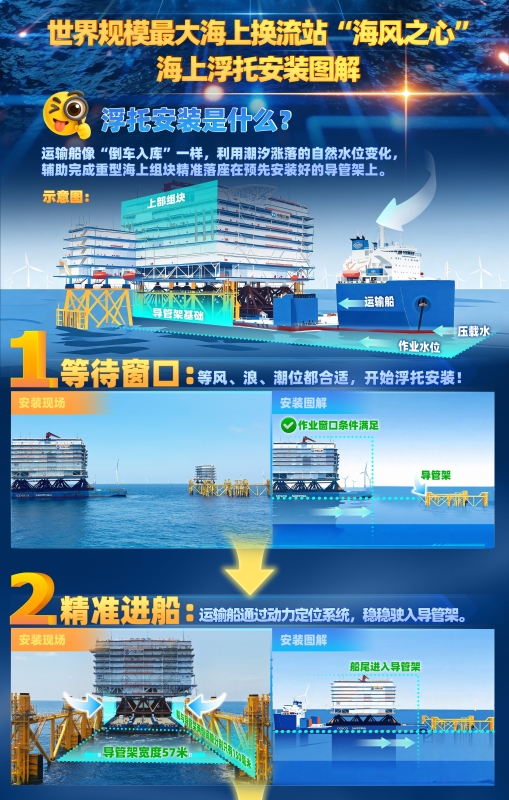

浮托安装拉开序幕

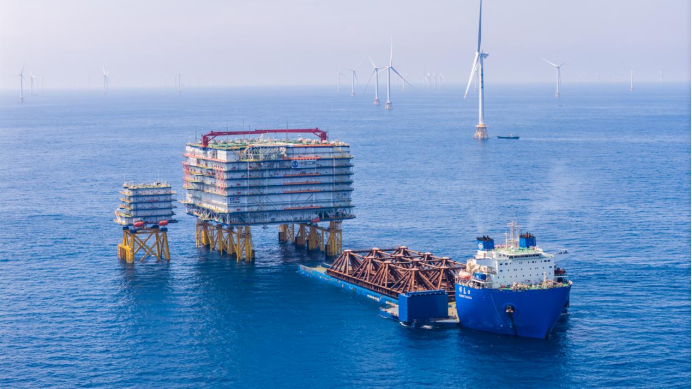

6月4日7时,安装海域风平浪静,潮位水平达到安装条件,总长近231米的半潜船逐渐向导管架方向进近,浮托安装拉开序幕。安装现场,海巡艇巡航、无人机空中巡查、多艘大马力拖轮应急保障,构建起“空、海、岸”立体保障体系,全方位护航“海风之心”顺利安装。

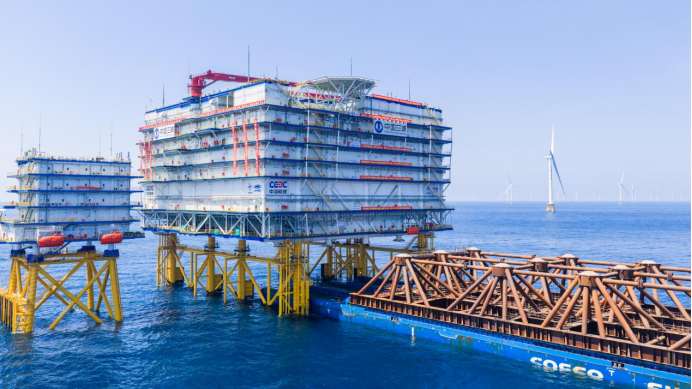

▲ 6月4日7时,“海风之心”缓缓向导管架方向进近。

▲ 6月4日上午,海事部门正进行远程安全管控,划定安全作业区,全程监督安全措施落实。
抵达对接位置

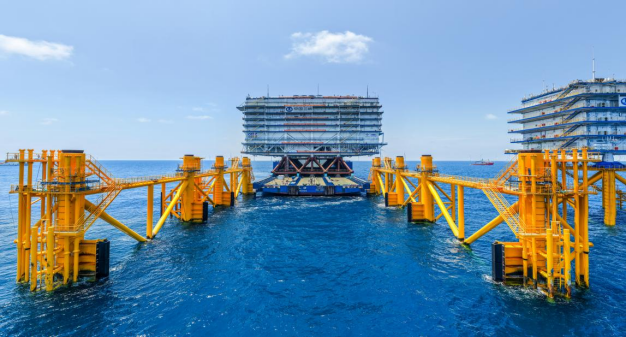

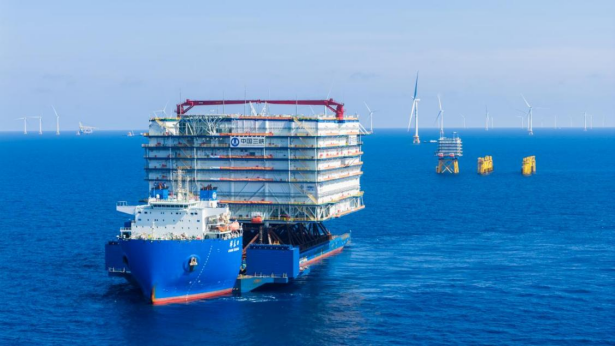

1000米、500米、300米、100米……6月4日11时30分,“海风之心”缓慢“倒车入库”,稳稳驶入导管架槽口内,并依靠船舶动力定位系统精准调整船舶方向。


▲ 6月4日,“海风之心”抵达对接位置。
精确压载调整

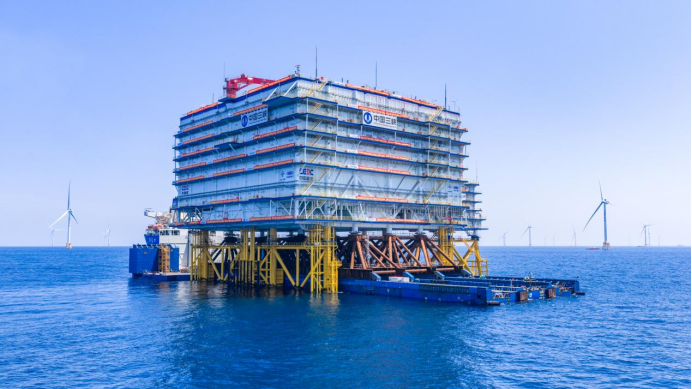

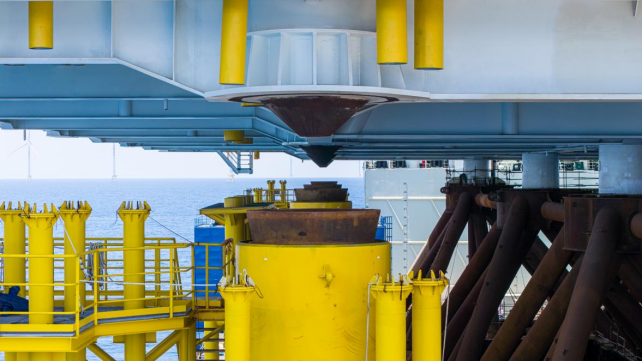

6月4日12时15分许,半潜船经过持续调整,完全驶入导管架槽口。抵达对接位置后,av在线 现场团队对主要技术参数进行严格把控,统筹协调各工序有序推进。操作人员通过压载调整,控制船舶吃水,尝试将上部组块落位至导管架上,期间与左右导管架的间隙不超过150毫米。

▲ 上部模块与下部导管架完全接触。

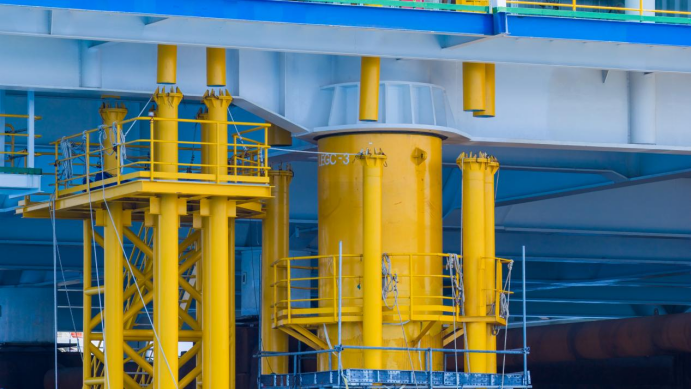

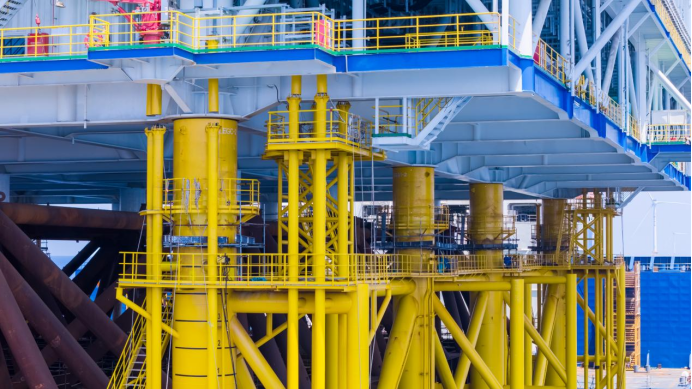

▲ 上部组块插尖正缓缓与下部基础桩腿耦合装置对接。
精准对接完成

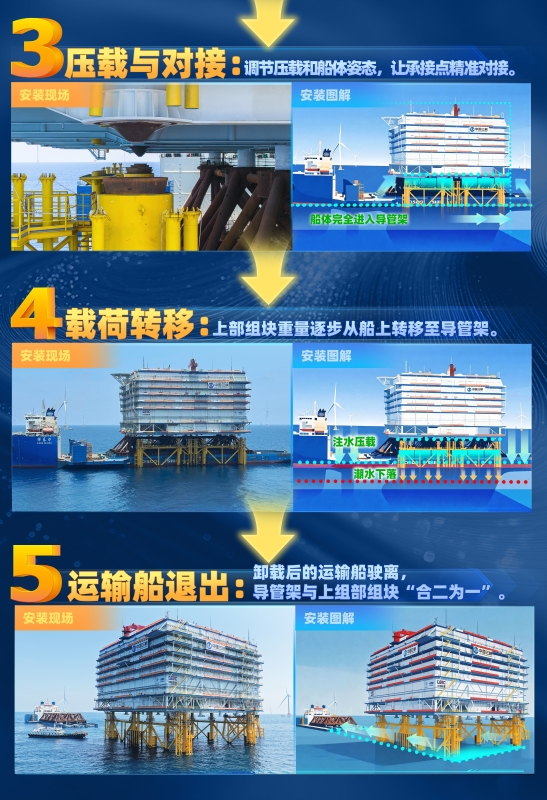

现场团队通过三维实测纠偏、三重定位监测、可靠动力定位、精密压载调平、精准潮位匹配、全流程预演联检等手段,为毫米级一次性精准对接筑牢安全底线。6月4日13时,半潜式运输船不断微调船身姿态,确保上部组块插尖和下部导管架精准对接。


▲ 上部组块载荷完全转移至导管架。

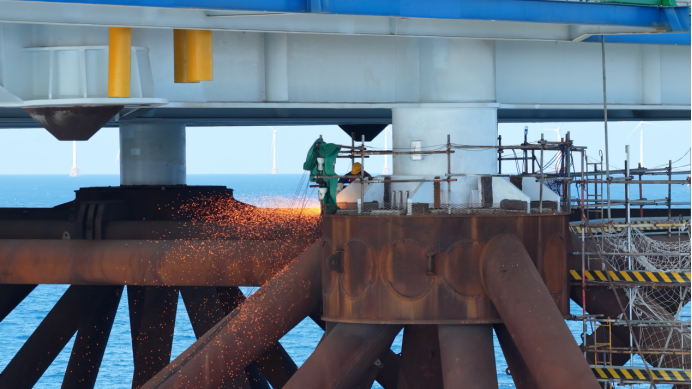

▲ 安装完成后,现场工作人员正在切割绑扎。
半潜船顺利退出
6月4日14时18分,“海风之心”通过无锚泊动力定位并利用潮汐变化,实现了万吨级海上组块一次性整体就位。半潜船通过排载系统不断降低船身高度,待与上部组块脱离并保持安全距离后,缓缓驶出导管架槽口。


▲ 半潜船顺利退出。
随着“海风之心”安装就位,现场团队将有序组织结构接缝焊接加固、海缆终端对接、全站设备调试等工作,并稳步推进海陆系统联调,打通送电最后的“脉络”,为三峡阳江青洲五、七期风电项目全容量并网奠定坚实基础。
